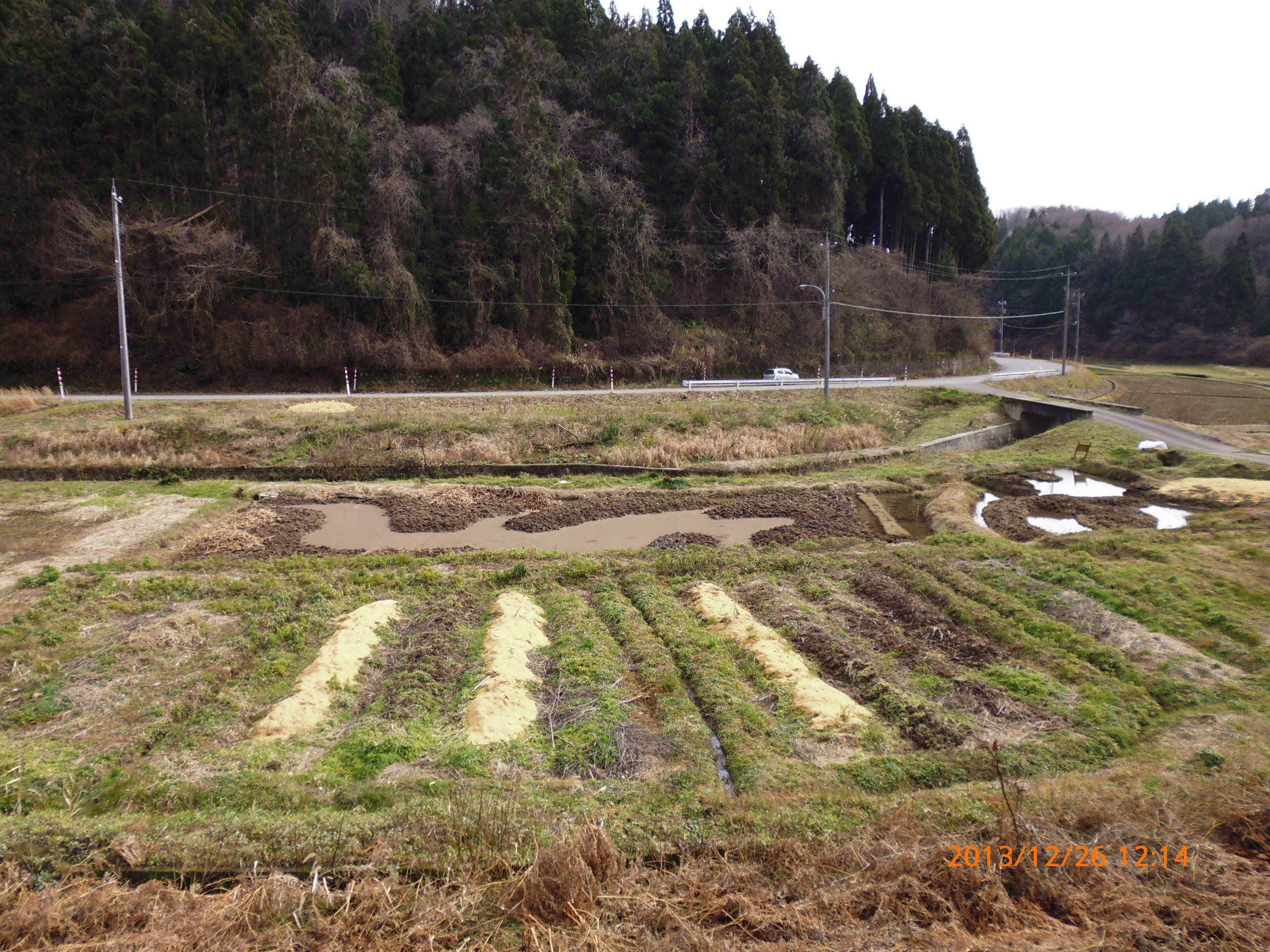

1号圃場の 「かやの地下茎」の除去作業終了 2013-12-26
先月の11月25日から1号圃場で作業していた
「かやの地下茎」の除去はなんとか終わらせました。
1ヶ月かかりましたが手作業なのでこんなものかもしれません。
作業をしていて思ったことは、重湿田の粘土層を少し甘く見ていました。
40~50センチほど掘り下げる必要がありましたが、
一度には25~30センチしか掘れないので2度掘りしてました。
2度目は水の中の粘土層を手探りで適当にガツガツやってましたが、
1ヶ月で剣スコップが壊れました_| ̄|○
それと「かやの地下茎」が想像以上に大量に出てきました。
土の部分の体積がその分少なくなったことが誤算でした。
この場所はもうあとひと区画残ってますが来春までに終わらせます。
以下作業メモ。。。

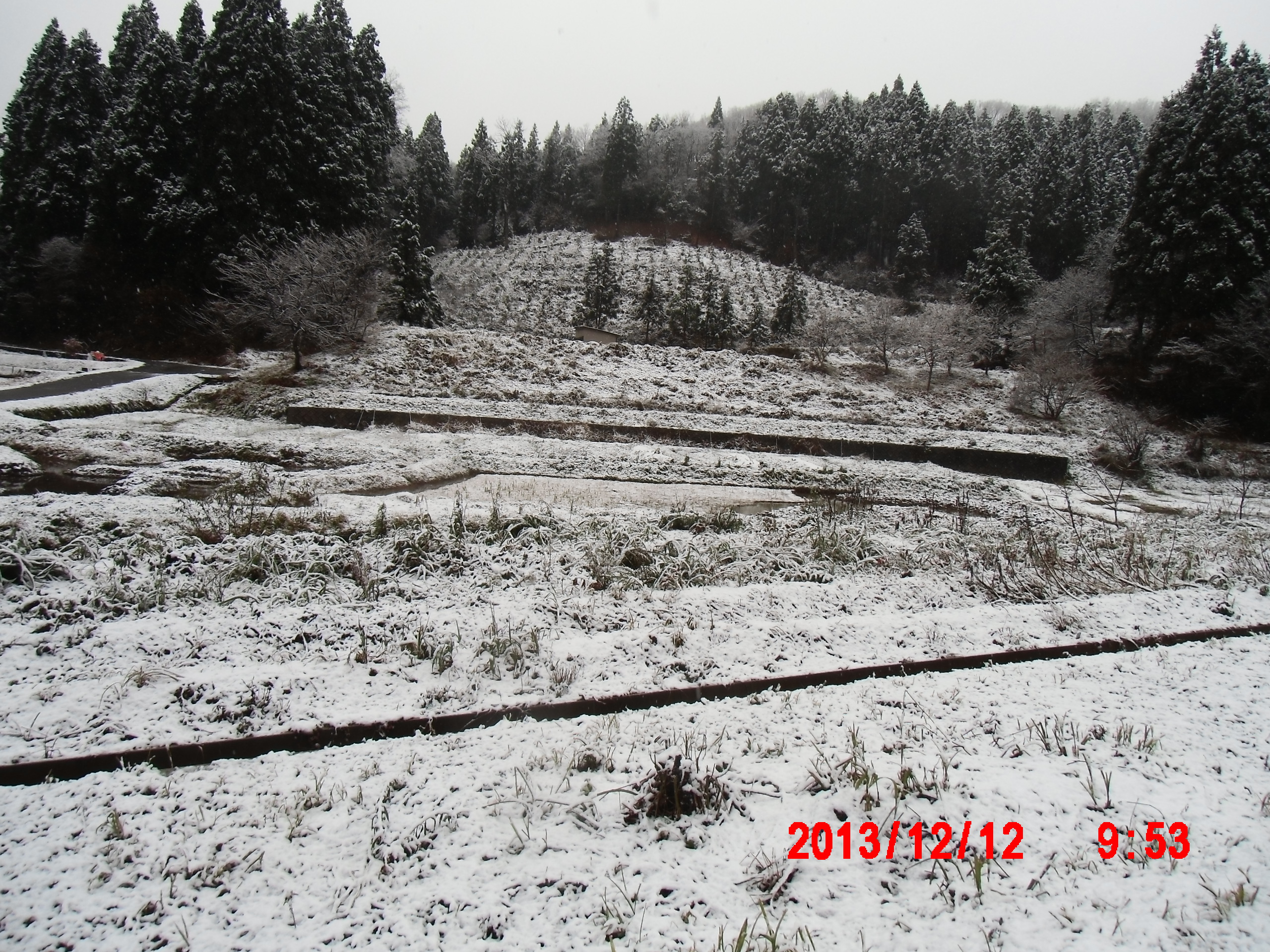

(12月12日)

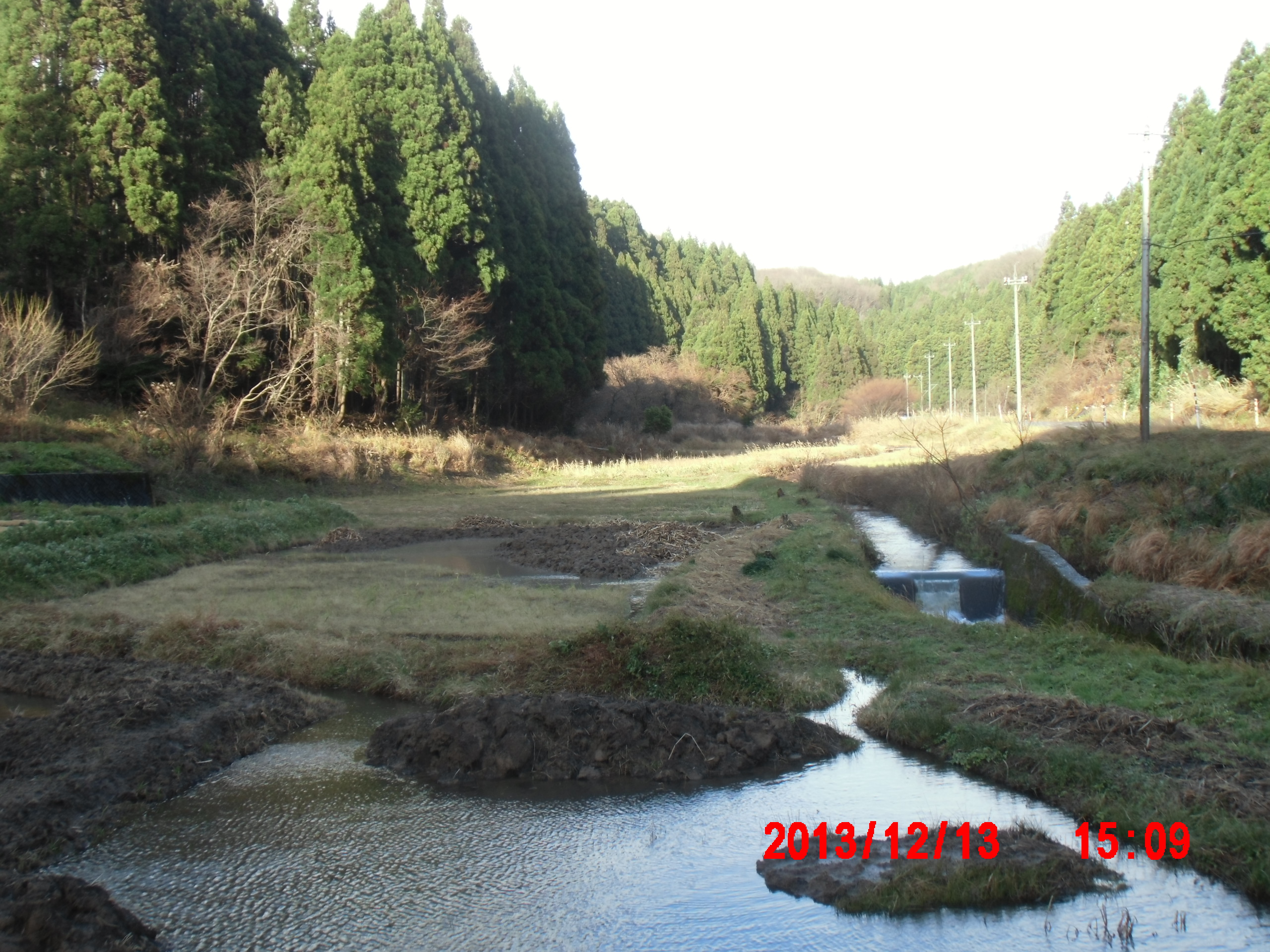

(12月13日)

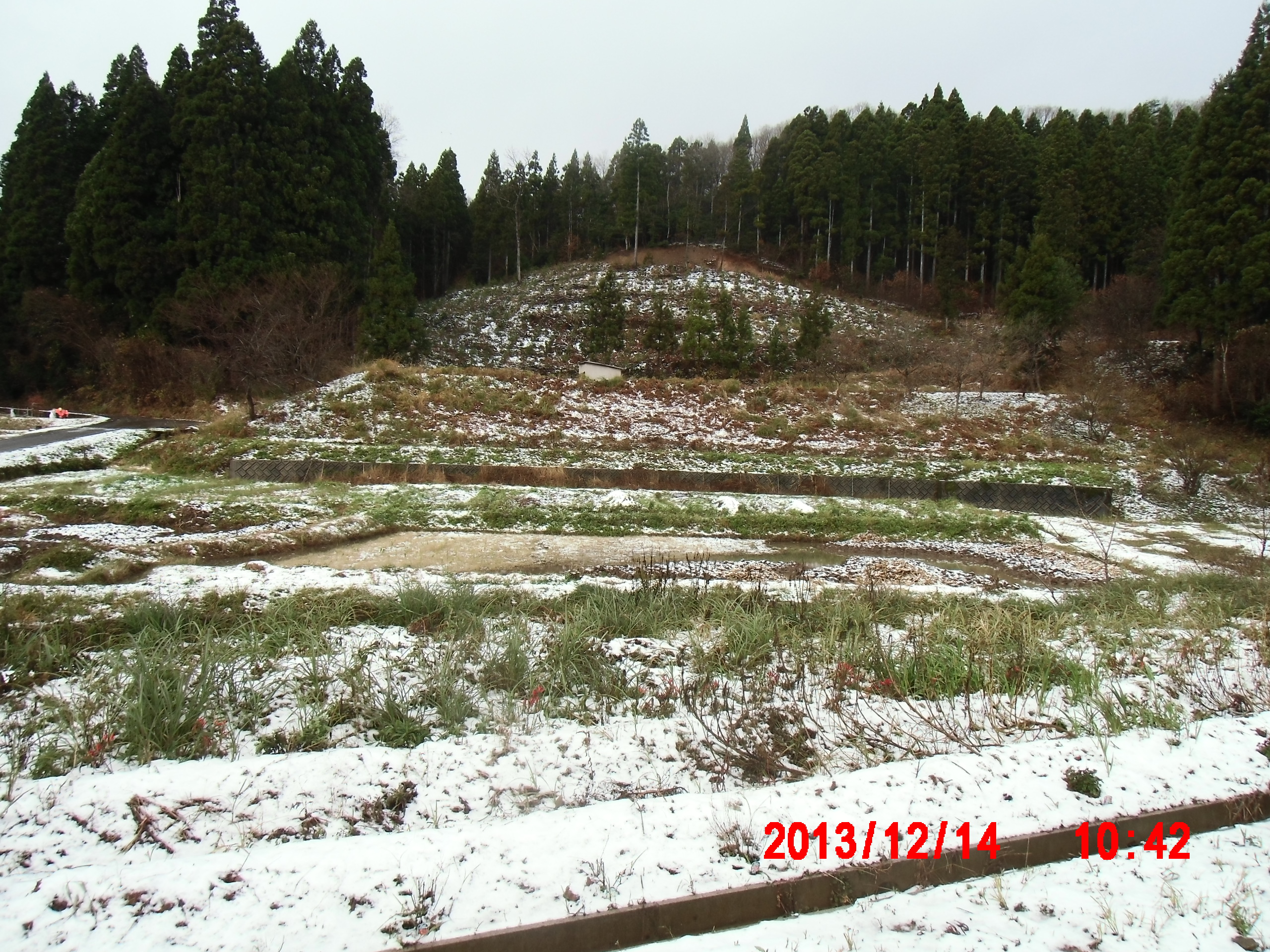

(12月14日)

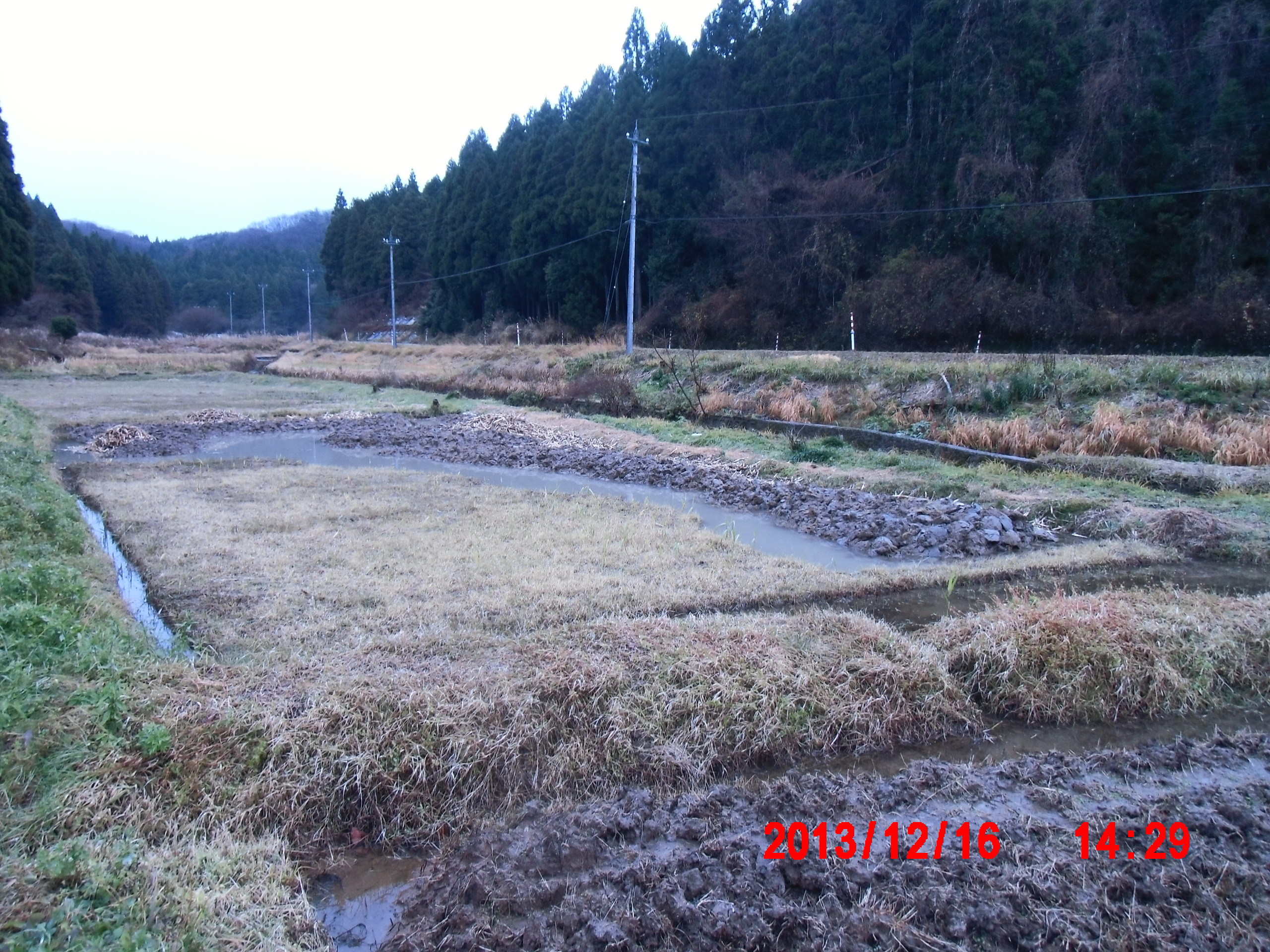

(12月16日)

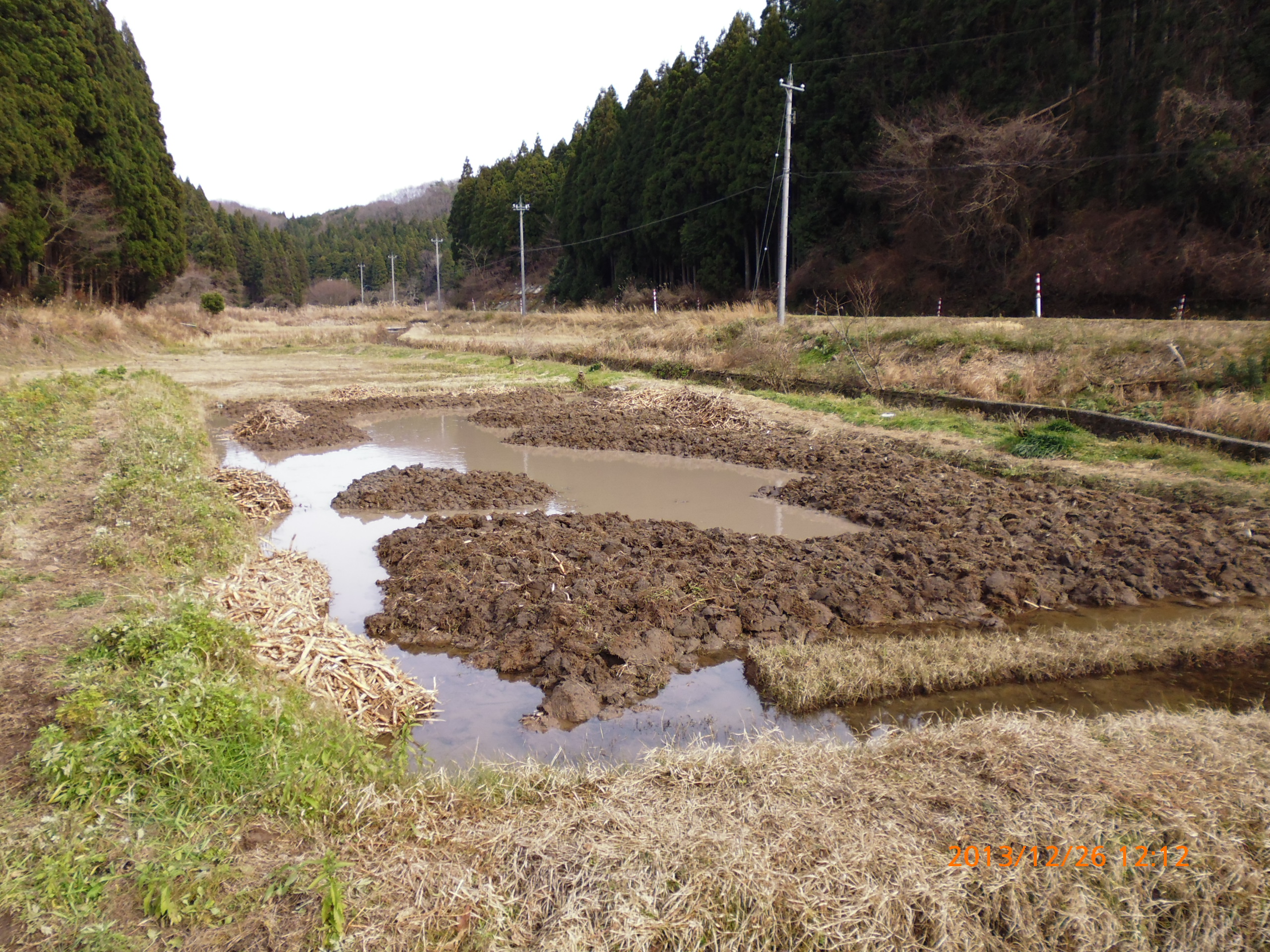

(12月19日)

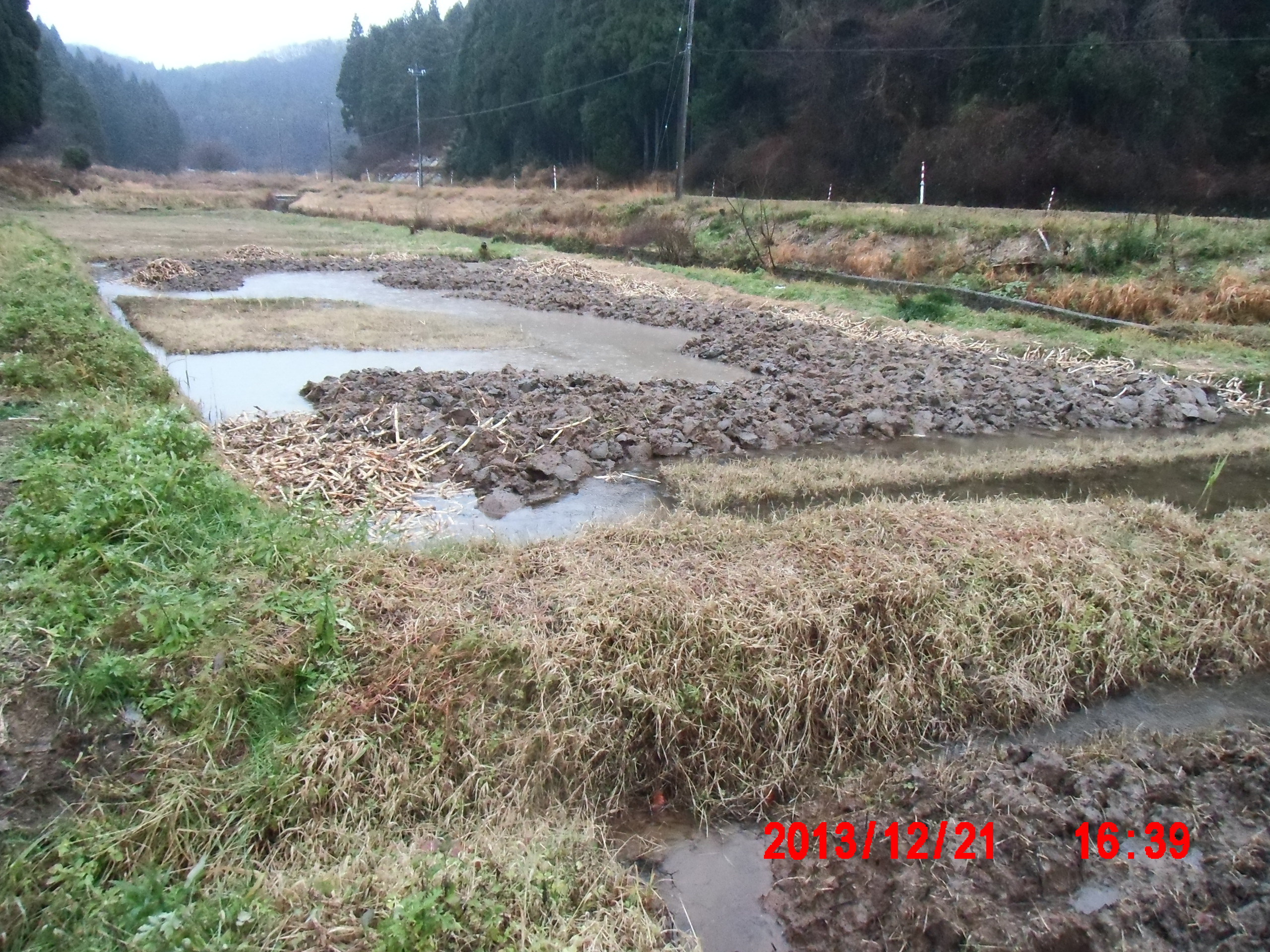

(12月21日)

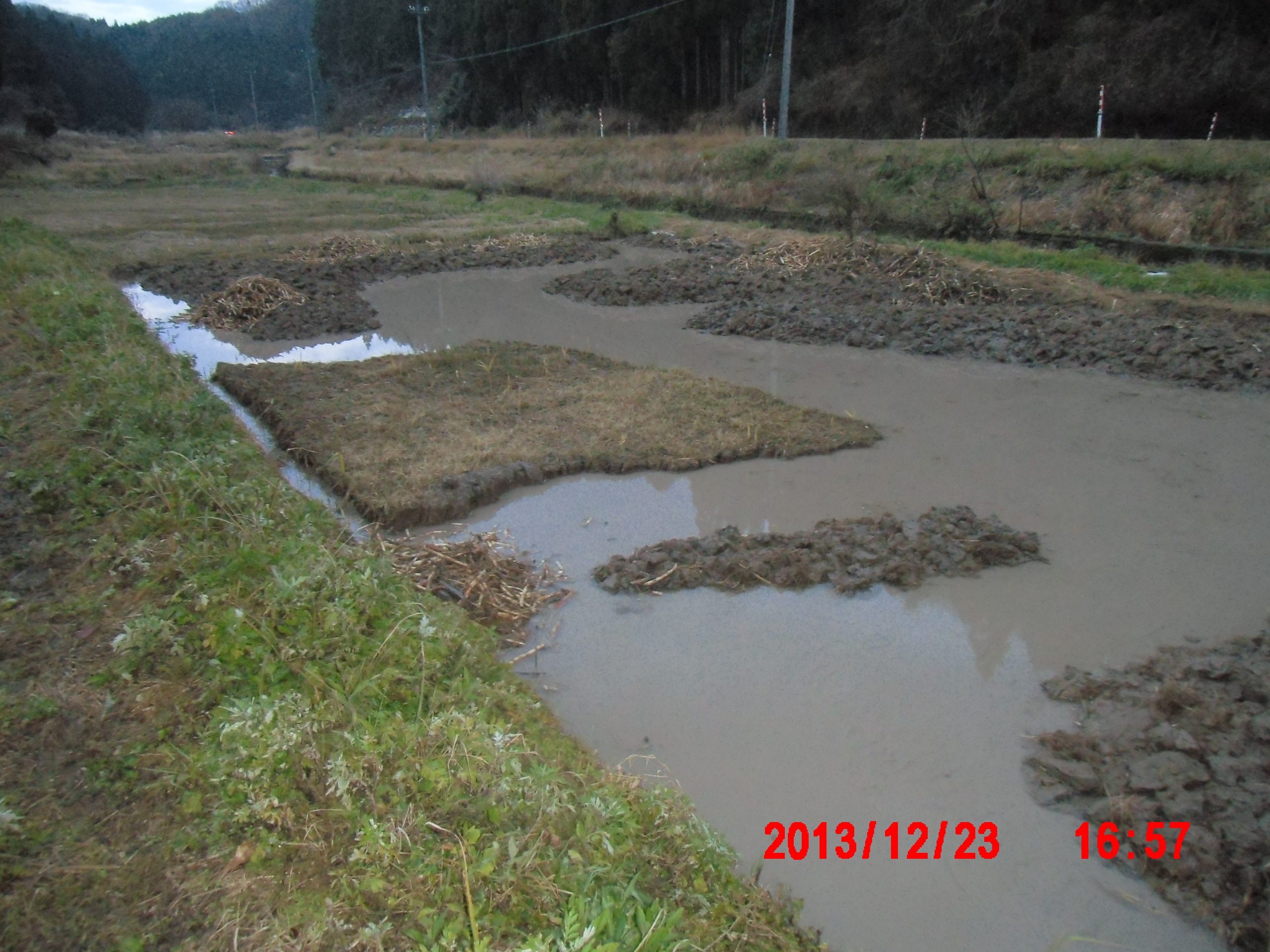

(12月23日)

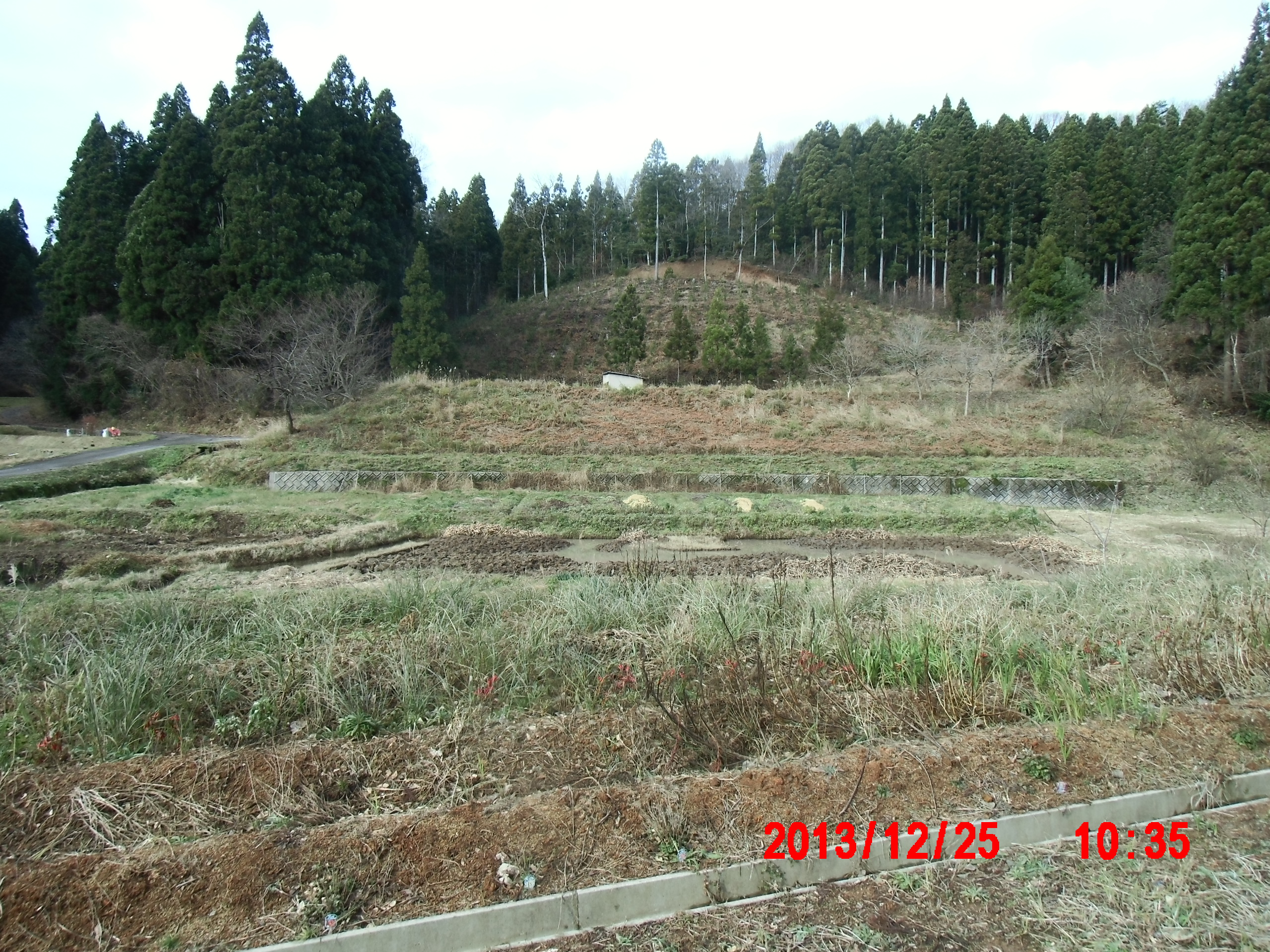

(12月25日)
